一、挖溝:

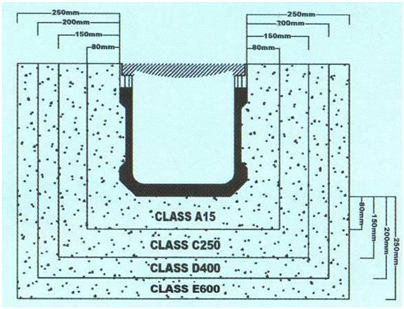

挖掘壕溝,以適應排水系統。先畫出擬建的排水運行的中心線,再挖壕溝。壕溝尺寸要足夠放置成品排水溝以及水泥混凝土基礎的大?。ㄗⅲ核鄰姸刃璐笥?5Mpa)。如下圖
二、排水溝定位:1、先拉線確定排水溝方向的高度位置,用硬水泥混凝土小堆放置在壕溝底部,排水溝放在其上面,調整高度預拉線一致。

2、排水溝調平后,再在相同放置水泥混凝土包住排水溝兩頭的凸起。
3、先安裝集水箱,再順序安裝成品排水溝。注:排水溝上箭頭方向是水流方向。

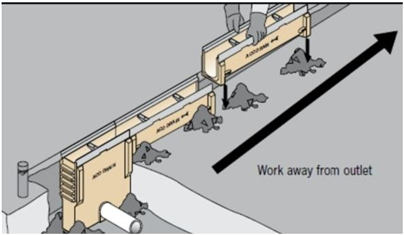

4、用相同的方法安裝成品排水溝直至安裝完畢。
三、澆注水泥混凝土:1、澆注前用木板或膠合板蓋住箅子,防止雜物進入排水溝內。
2、若沒有安裝箅子,需用和箅子相同寬度的角鐵若木板將排水溝口撐開?;蜻厺沧⑦叞惭b箅子。

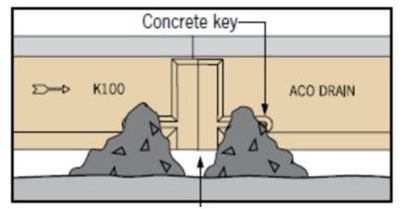

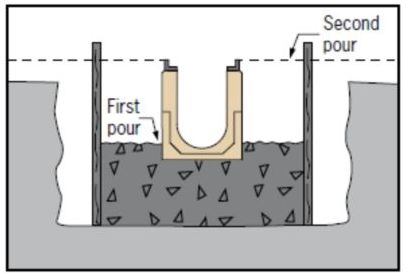

3、第1次澆注:排水溝底部支撐硬化后,即可對兩側澆注水泥混凝土,兩側需同時均勻澆注,并用振動棒振實。澆注高度和底部支撐最高處相同即可。
4、第1次澆注完成后即可馬上進行第2次澆注,直至完成。

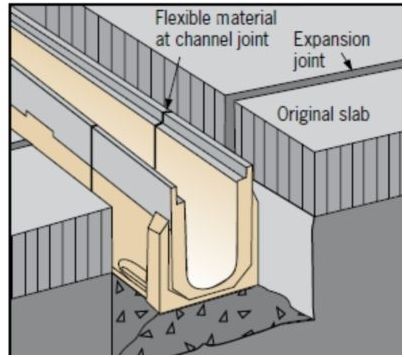

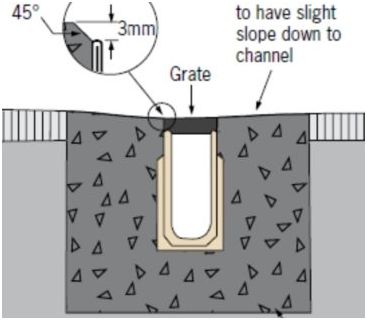

5、完成澆注時,用扁泥刀刮出斜度為水流入排水溝。相鄰路面上必須高于排水平(約3毫米),這確保所有水進入排水溝。
6、一般水泥混凝土的伸縮縫間距4—6米(縫寬2-3CM)。要求路面的伸縮縫和兩個排水溝的對接縫在一條線上。
